事業の進捗状況

令和4年度末までの事業進捗率は、84%(総事業費に対する予算割合)となっています。

各工種毎の進捗状況

 区画整理

区画整理を行う全30団地中、令和4年度までに23団地で工事が完了し、令和5年度は7団地で工事を予定しています。

伊保庄第2団地区画整理(その4)工事(柳井市、令和3年度施工)

着工前
【着工前(令和3年6月)】

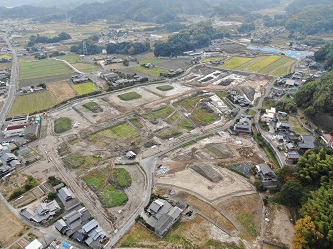

施工途中
【施工途中(令和3年11月)】

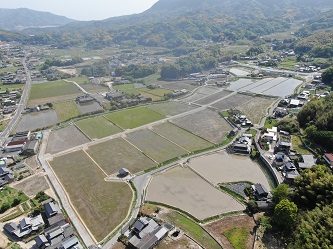

完成後
【完成後(令和4年4月)】

暗渠排水

区画整理工事後に暗渠排水を整備することとしており、令和5年度は8団地で工事を予定しています。
また、暗渠排水のみを単独で整備する全8団地中、令和4年度までに6団地で工事が完了し、令和5年度は2団地で工事を予定しています。

宮ヶ原・中村団地暗渠排水(その3)工事(柳井市、令和2年度施工)

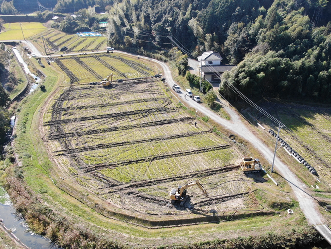

パイプの施工
【幹線パイプ、支線パイプの施工】

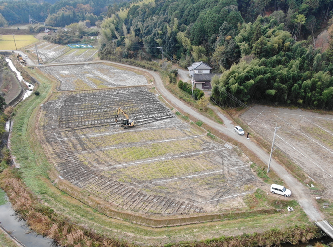

補助孔の施工
【補助孔の施工】

農業用用排水(ため池整備)

ため池整備を行う6箇所のうち、令和2年度までに全ての箇所の工事が完了しています。

妙法寺池整備工事(田布施町、令和2年度施工)

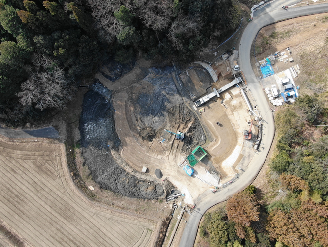

工事中
【工事中(令和3年1月)】

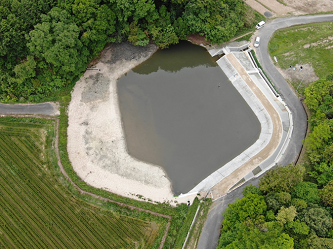

完成後
【完成後(令和3年5月)】
