進捗状況

予算執行状況

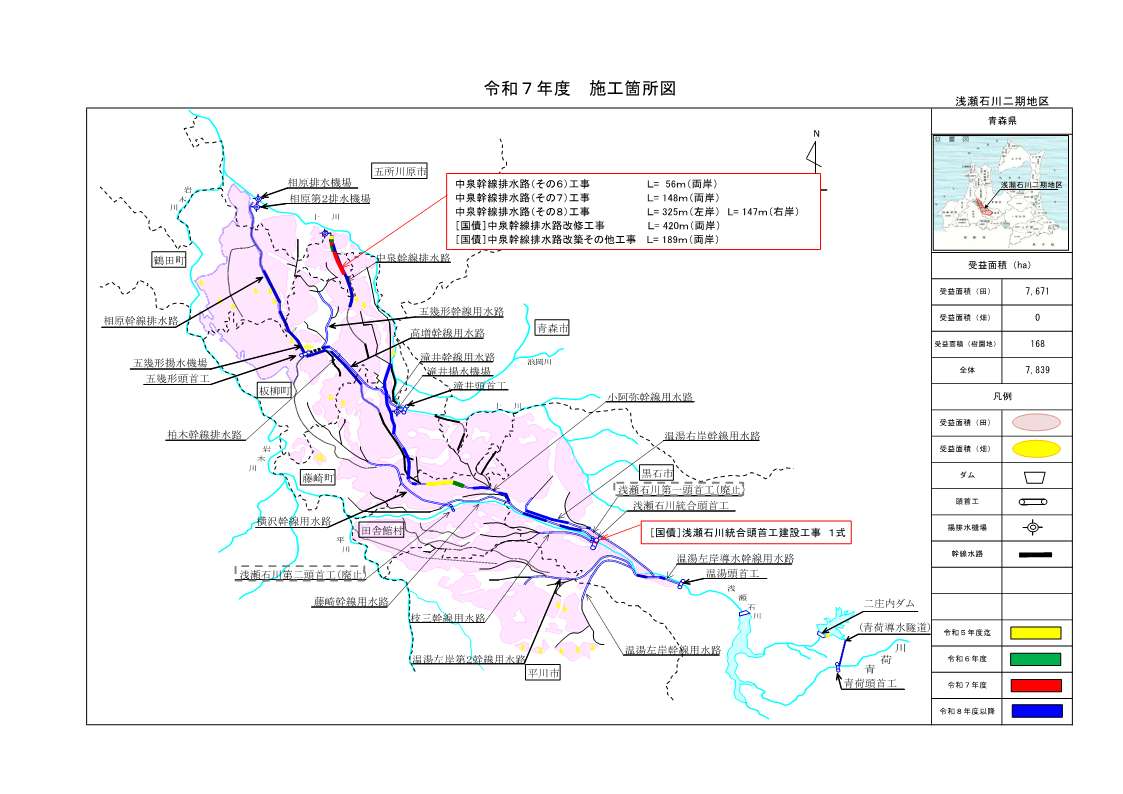

令和7年度までの進捗率:13.6%

令和8年度の工事

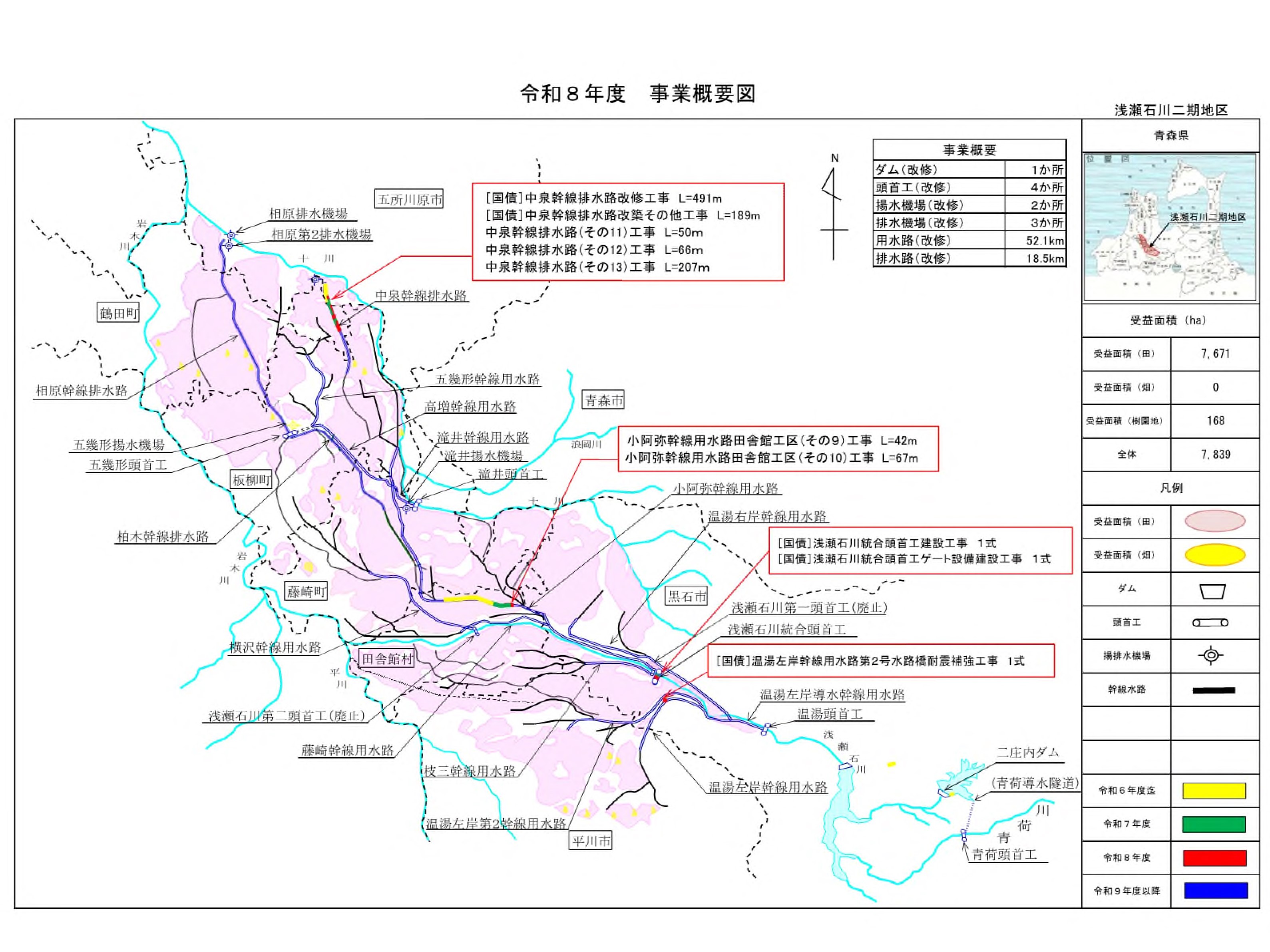

令和8年度施工箇所
R8年度施工箇所図(PDF : 216KB)

<小阿弥幹線用水路>
浅瀬石川第一及び第二頭首工の統廃合により、流量が増える区間の改修工事を行います。

小阿弥幹線排水路
                                                              令和8年度実施予定箇所

小阿弥幹線用水路の改修イメージ

<中泉幹線排水路>
軽量鋼矢板の腐食や土砂堆積が生じていることから、改修工事を行います。

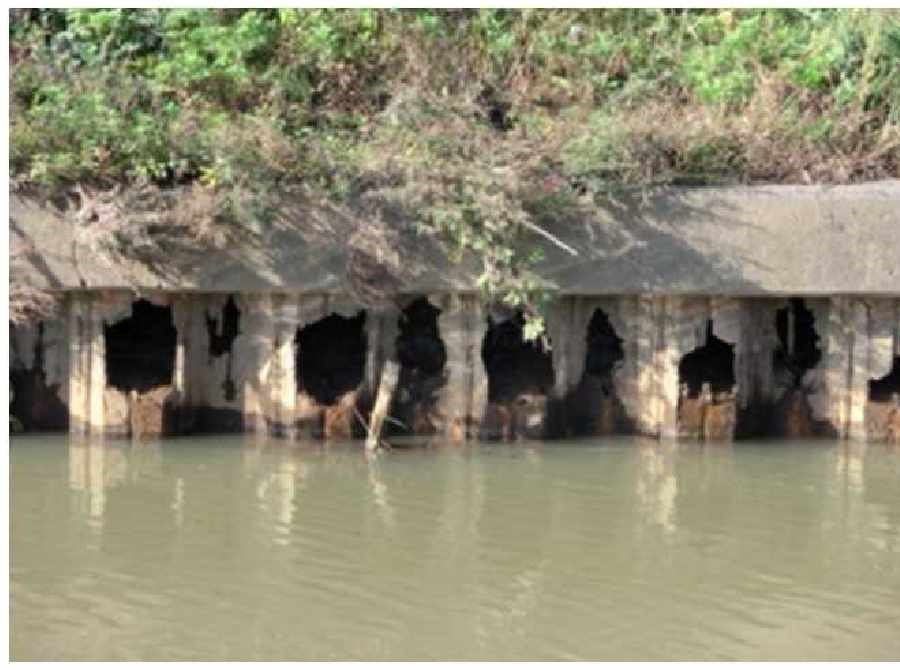

中泉幹線排水路の改修前の写真(軽量鋼矢板の腐食で穴が開いている状態)
                                                                        現況(改修前)

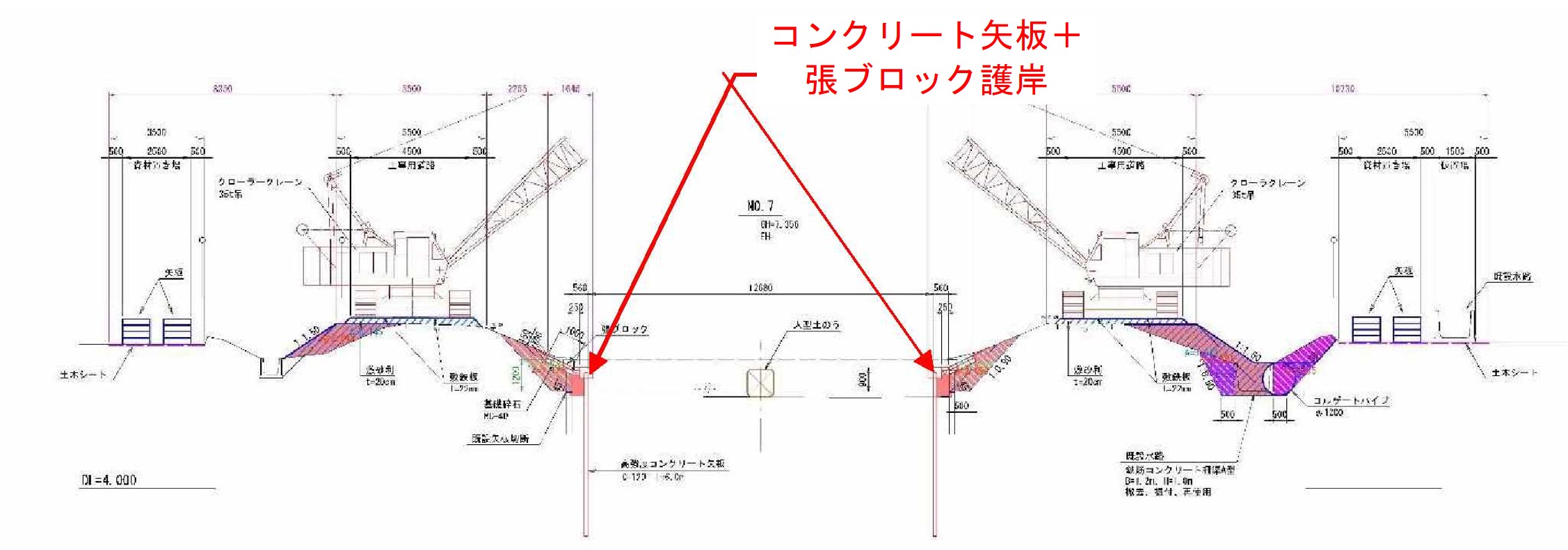

中泉幹線排水路の改修後の断面図

<浅瀬石川統合頭首工>
浅瀬石川第一頭首工及び浅瀬石川第二頭首工において老朽化が著しく、耐震性も有していないことから、両頭首工を廃止し、統合頭首工を新設します。

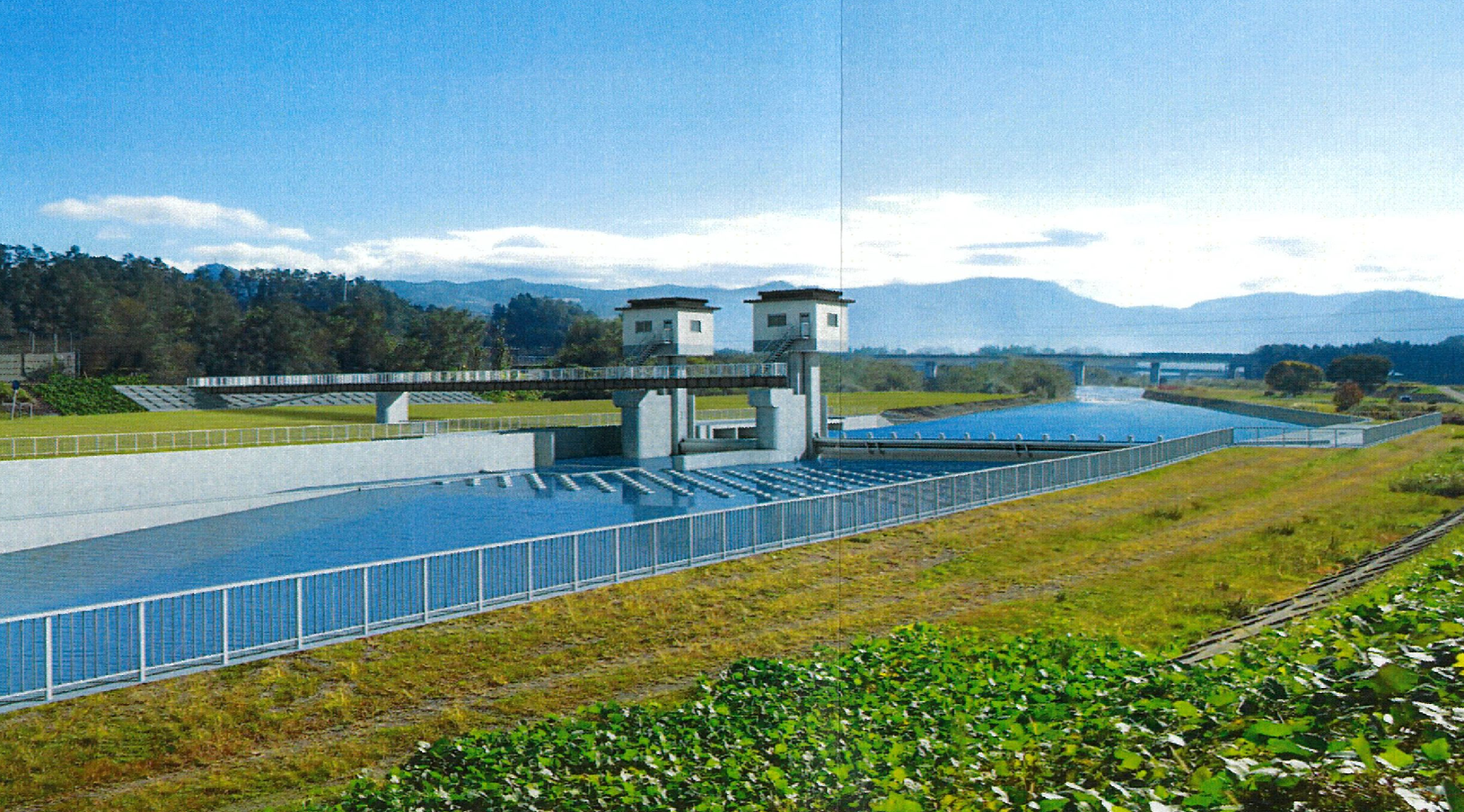

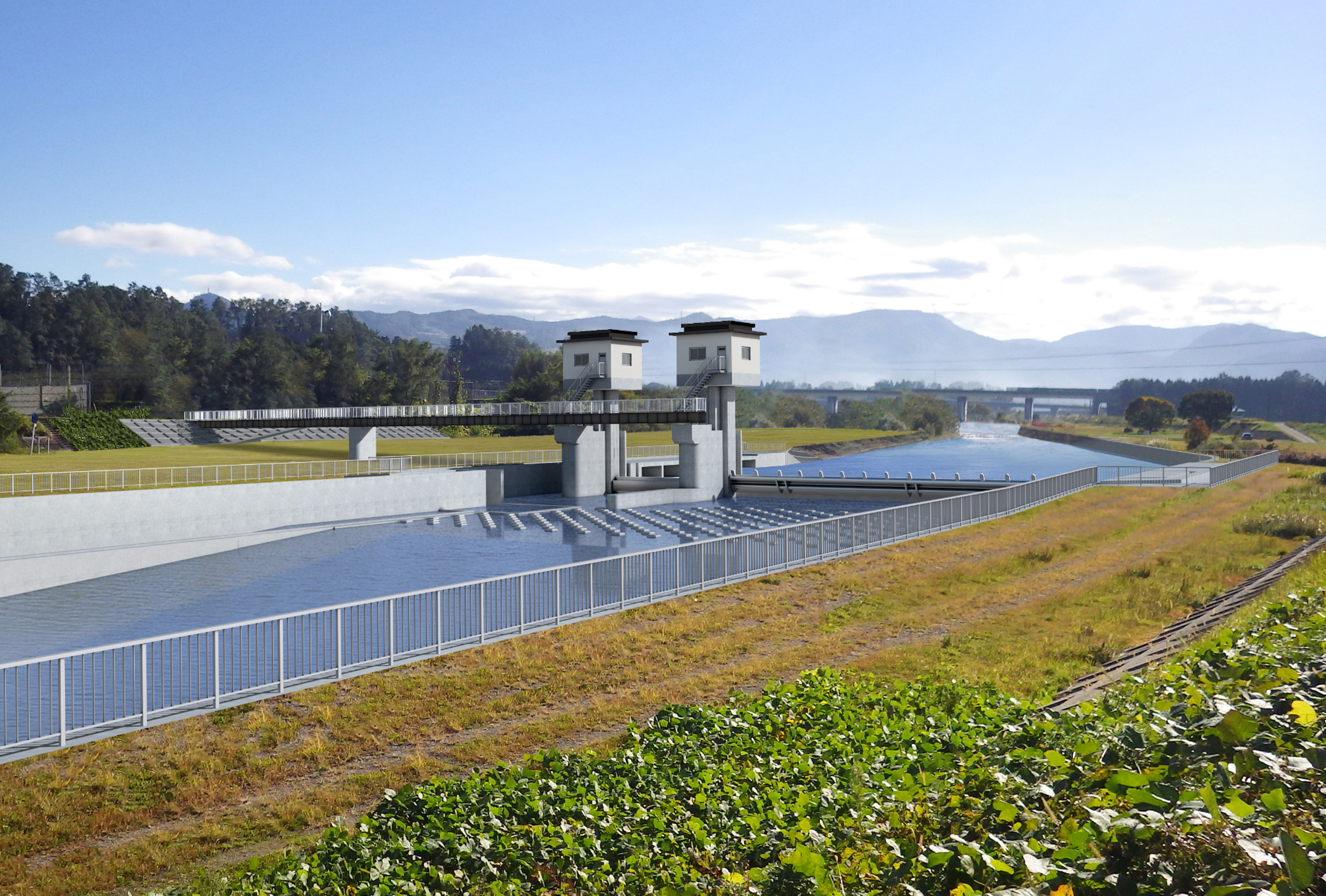

浅瀬石川統合頭首工完成イメージ
                                                   浅瀬石川統合頭首工完成イメージ

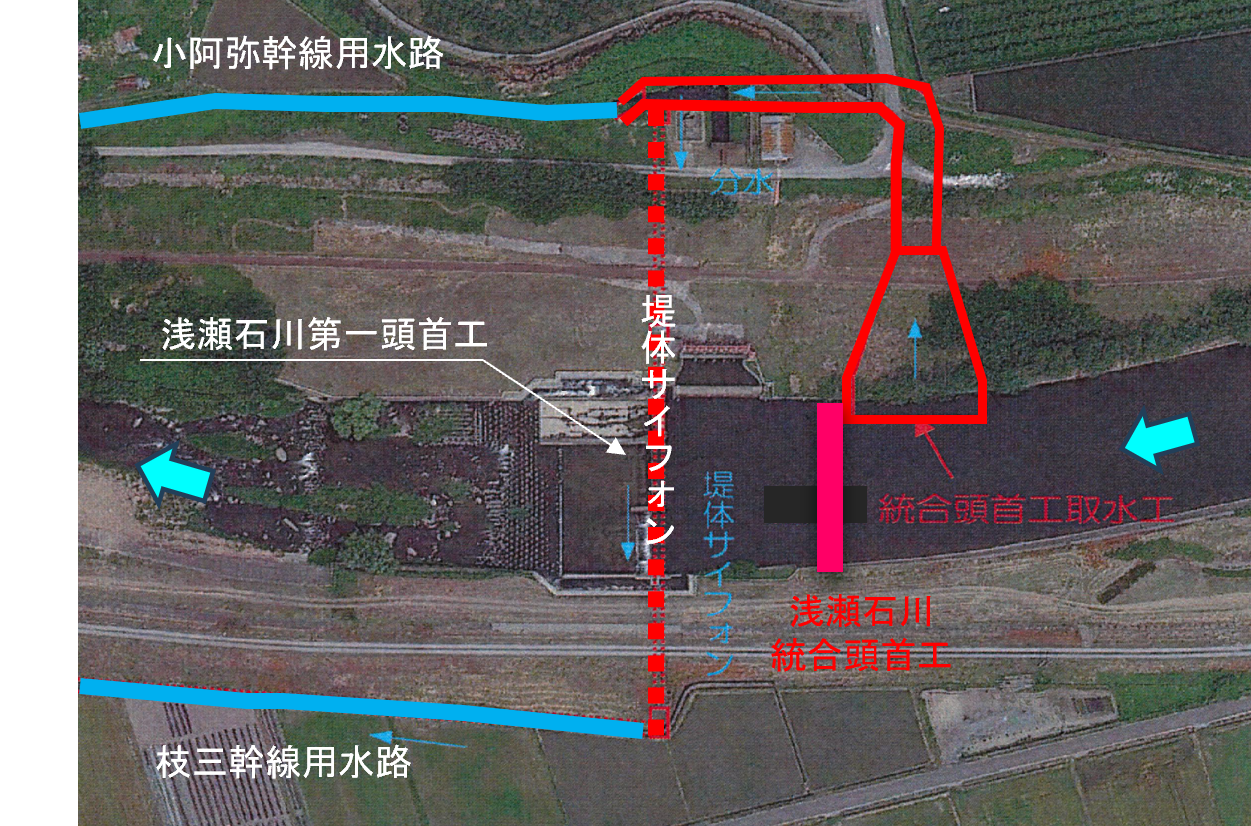

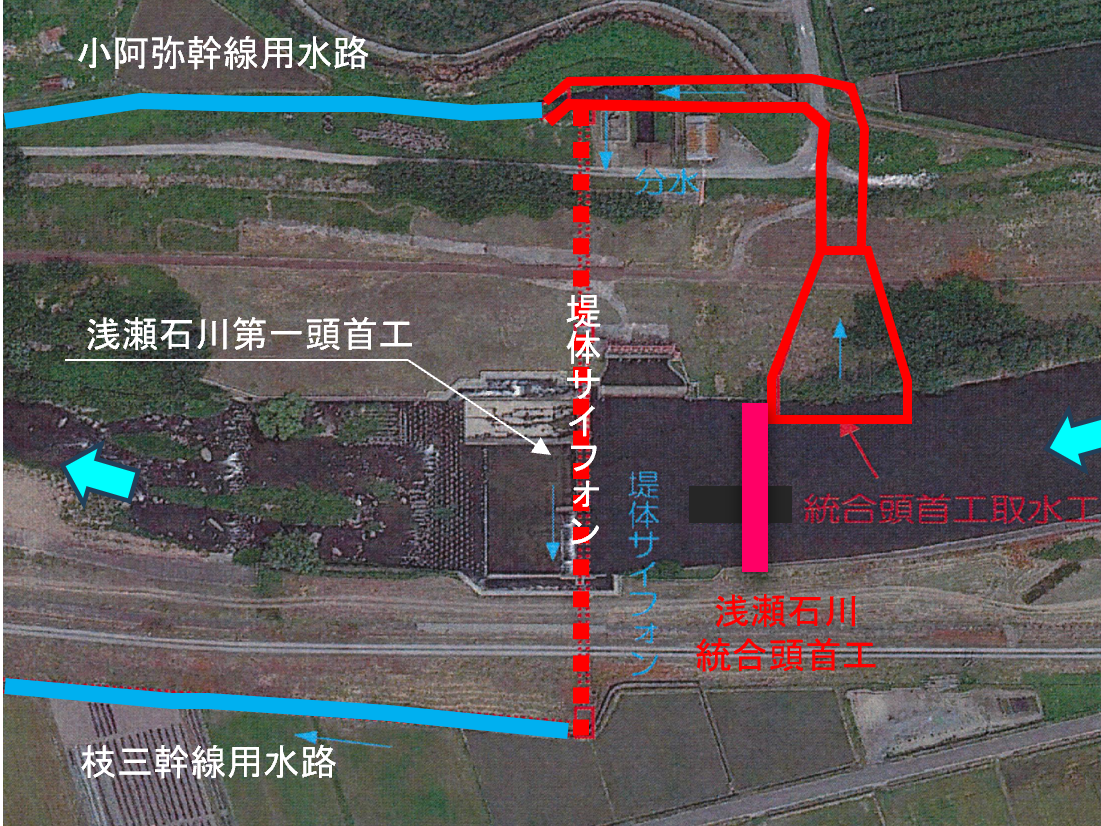

浅瀬石川統合頭首工施工イメージ

令和8年度工事概要(PDF : 771KB)
