事業進捗

〇工期:平成29年度~令和11年度(13年間)
〇実施率:61.8%(事業費ベース)(令和6年度末時点)

排水機

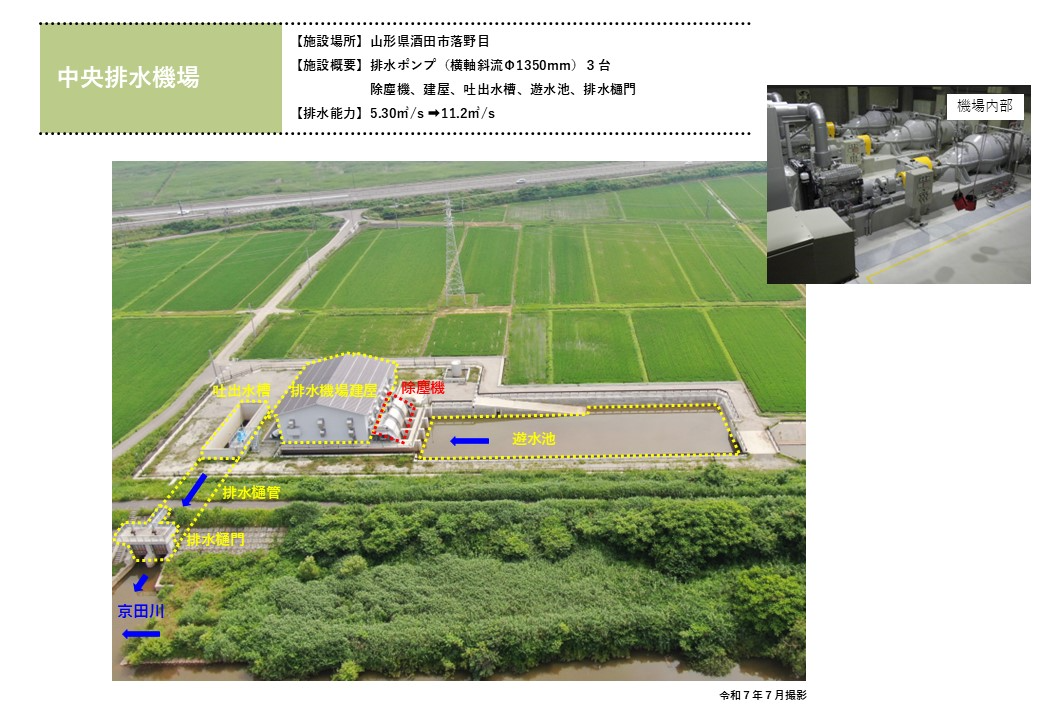

中央排水機場。施工中。施設場所、山形県酒田市落野目。施設概要、排水ポンプ、横軸斜流φ1350㎜3台。令和6年度末時点で本体建屋、除塵機、ポンプ設備の施工が完了しています。

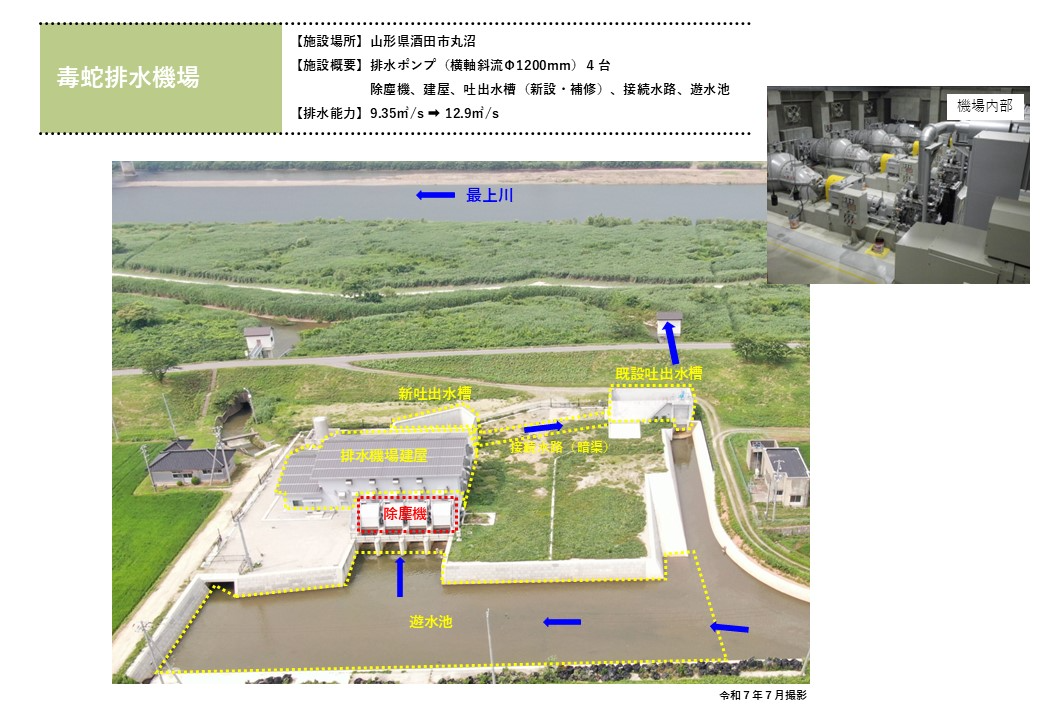

毒蛇排水機場。施工中。施設場所、山形県酒田市丸沼。施設概要、排水ポンプ、横軸斜流φ1200㎜4台。令和6年度末時点で本体建屋、除塵機、ポンプ設備の施工が完了しています。

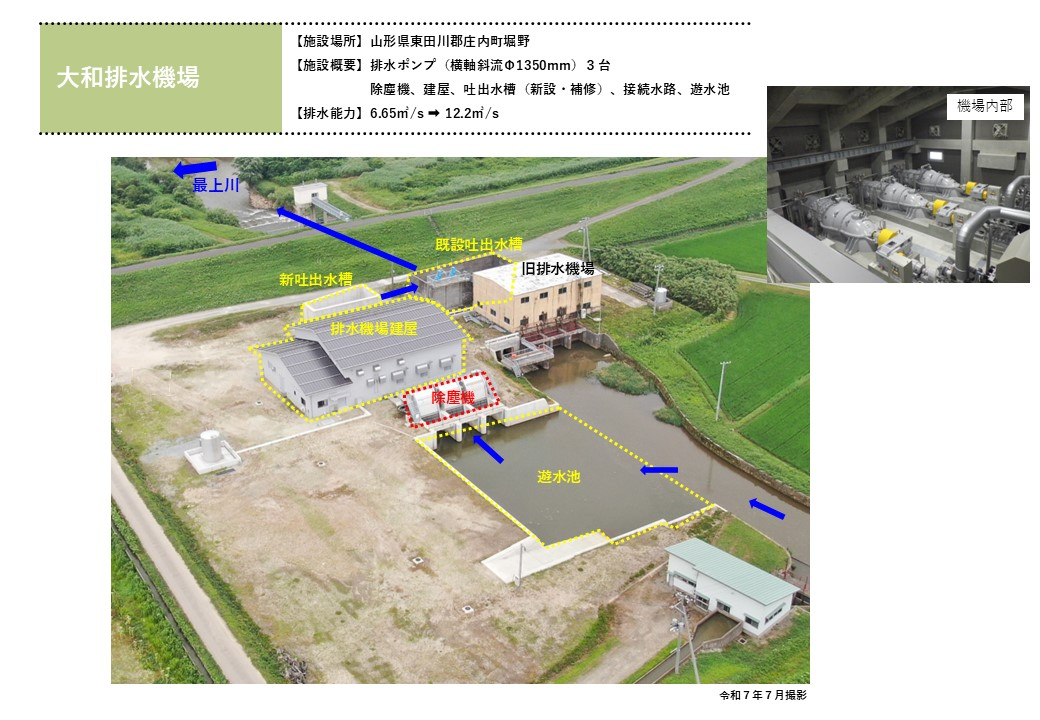

大和排水機場。施工中。施設場所、山形県東田川郡庄内町堀野。施設概要、排水ポンプ、横軸斜流φ1350㎜3台。令和6年度末時点で本体建屋、除塵機、ポンプ設備の施工が完了しています。

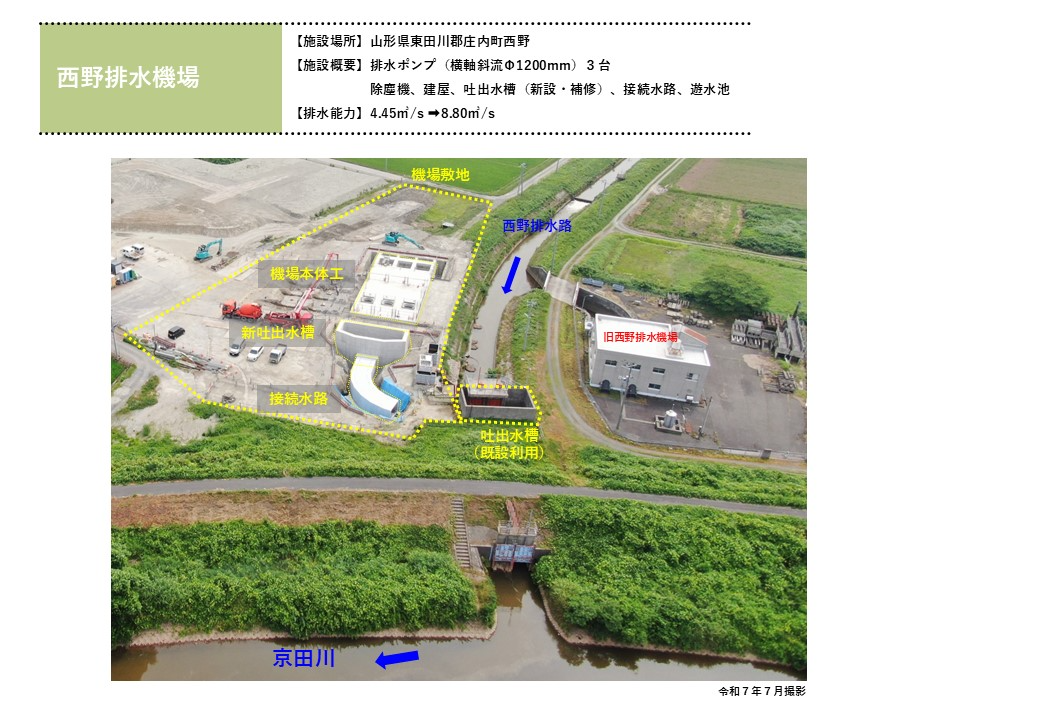

西野排水機場。施工中。施設場所、山形県東田川郡庄内町西野。施設概要、排水ポンプ、横軸斜流φ1200㎜3台。

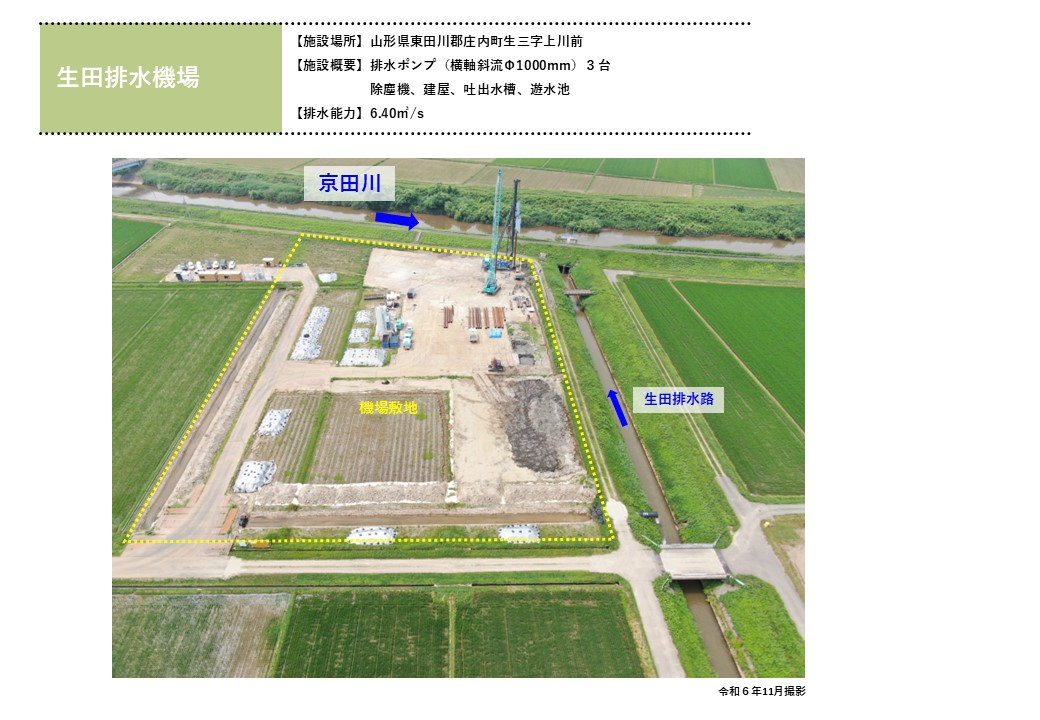

生田排水機場。施工中。施設場所、山形県東田川郡庄内町生三。施設概要、排水ポンプ、横軸斜流φ1000㎜3台。

排水路

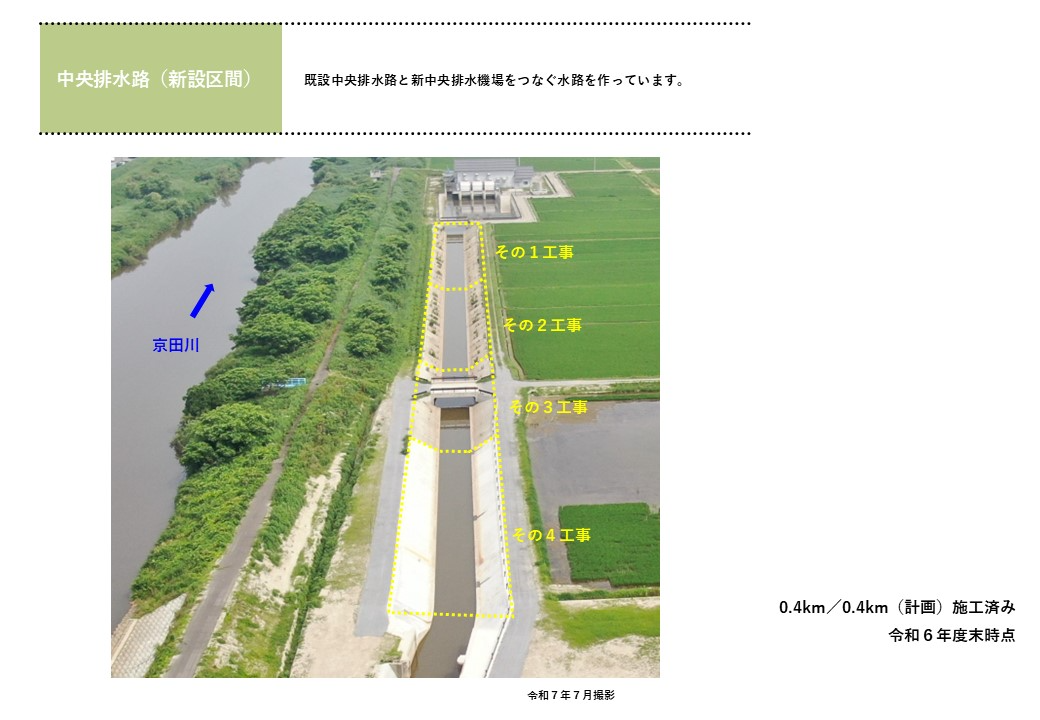

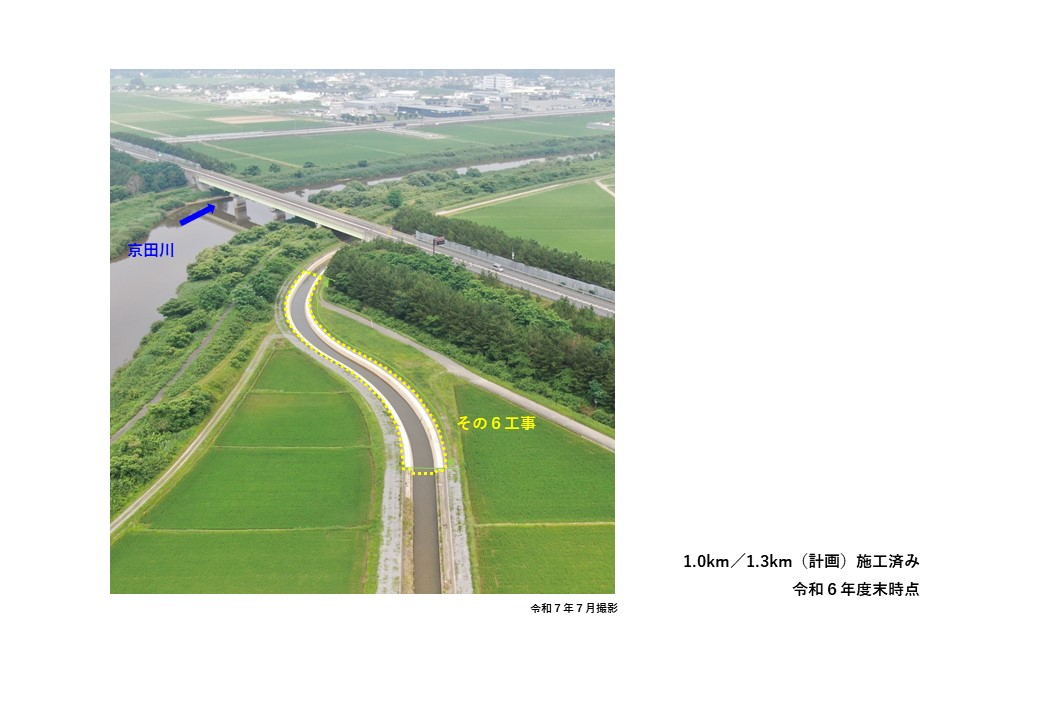

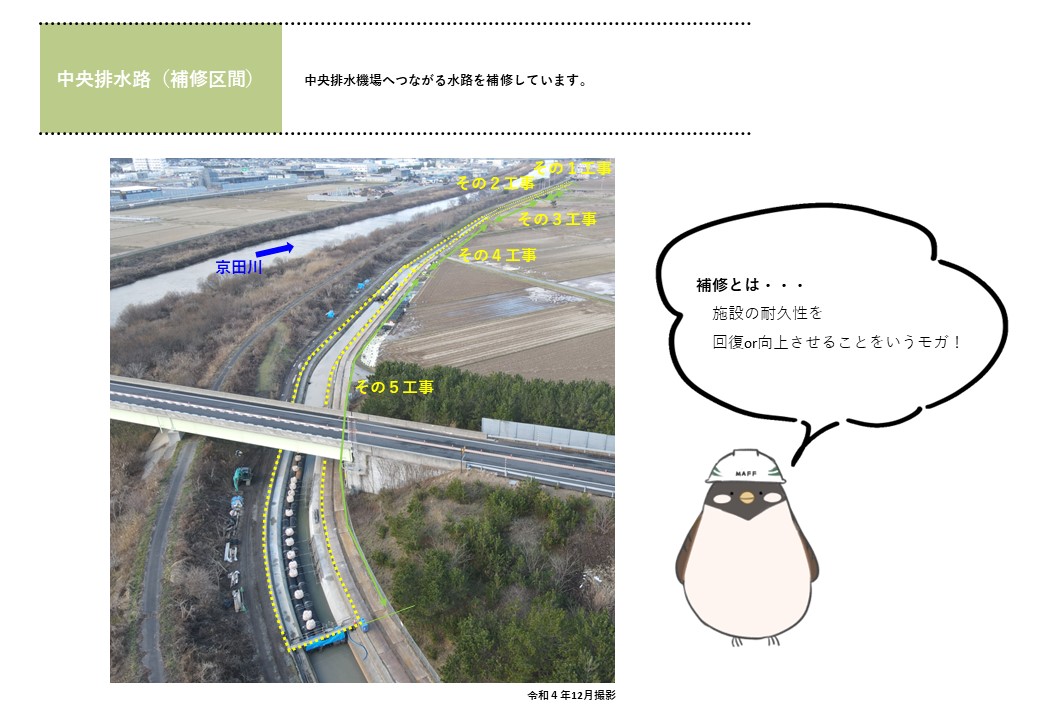

中央排水路の新設区間。既設中央排水路と新中央排水機場をつなぐ水路。施工完了。 中央排水路の補修区間。施工中。令和6年度末時点で、計画された1.3㎞のうち1.0㎞の施工が完了しています。補修とは、施設の耐久性を回復あるいは向上させることを指しています。

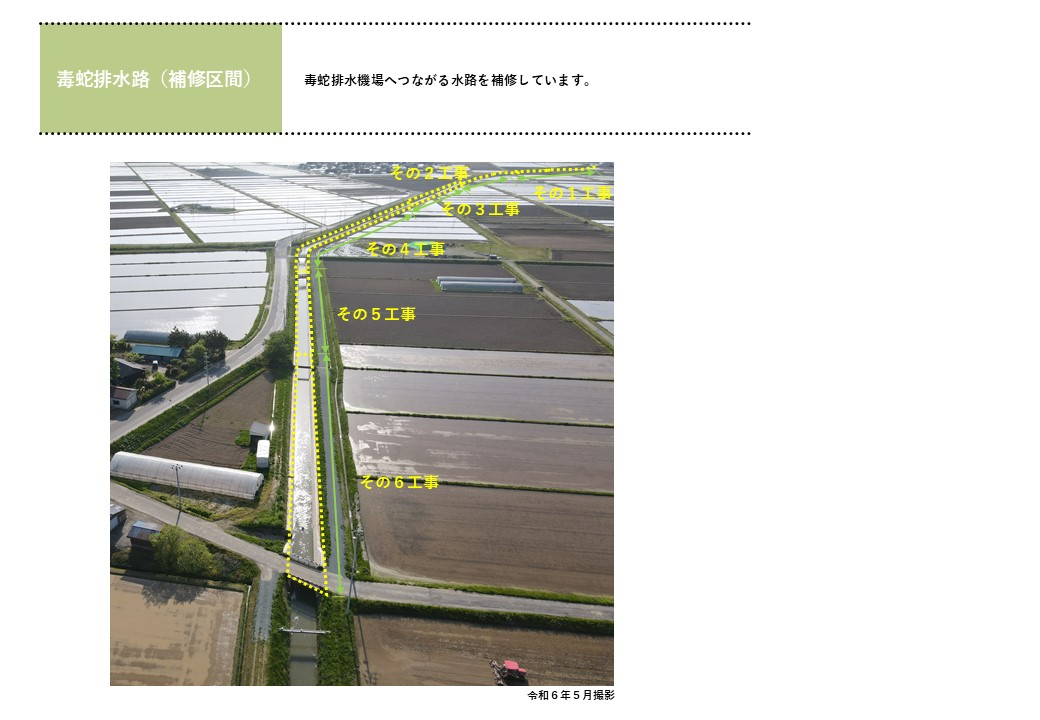

毒蛇排水路。毒蛇排水機場へつながる水路を補修しています。施工中。令和6年度末時点で、計画された3.2㎞のうち1.8㎞の施工が完了しています。

放水路

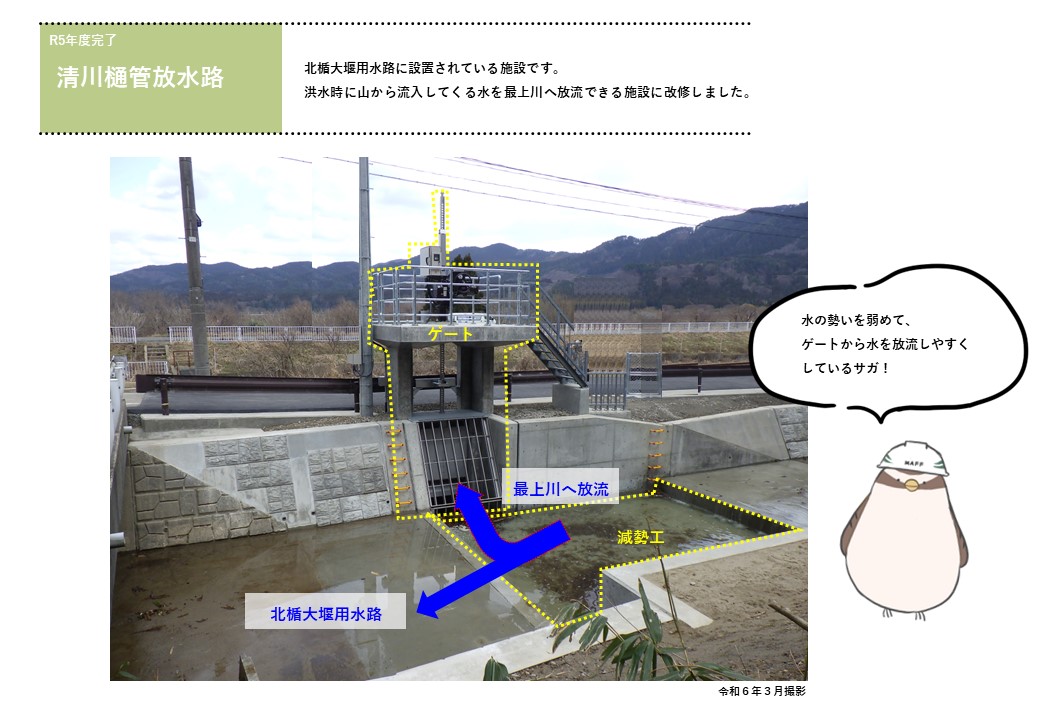

清川樋管放水路。令和5年度完成。北楯大堰用水路に設置されている施設です。洪水時に山から流入してくる水を最上川へ放流できる施設に改修しました。水路に段差をつけることで水の勢いを弱めて、ゲートから水を放流しやすくしています。
